Подготовительные работы перед монтажом мачты
Максимальная длина одной секции мачты связи составляет 11,5-12 м, что обусловлено удобством транспортировки. В зависимости от высоты всей конструкции подбирают определенное количество секций. Большая высота и значительная масса мачт вызывают трудности в монтаже. Ввиду трудоемкости установки мачту рекомендуют располагать так, чтобы в одном положении можно было выполнить большее число подъемов.
Отдельного СП или ГОСТ по монтажу мачт связи нет, поэтому для установки пользуются рекомендуемыми документами, например, СН (строительными нормами) или типовыми технологическими картами (ТТК).
Первый этап установки – подготовительные работы, которые включают:
- монтаж фундамента;
- прокладку кабелей или труб для них;
- подготовку площадки к монтажу.
Как выполняют монтаж мачт связи
В общем виде технология монтажа мачт сотовой связи очень схожа с установкой мачт освещения. Она выглядит следующим образом:- Подготовить опору для мачты, если она предусмотрена проектом установки, и путь для перемещения опоры при передвижении мачты.
- Определить и подготовить места для крепления расчалок (растяжек).

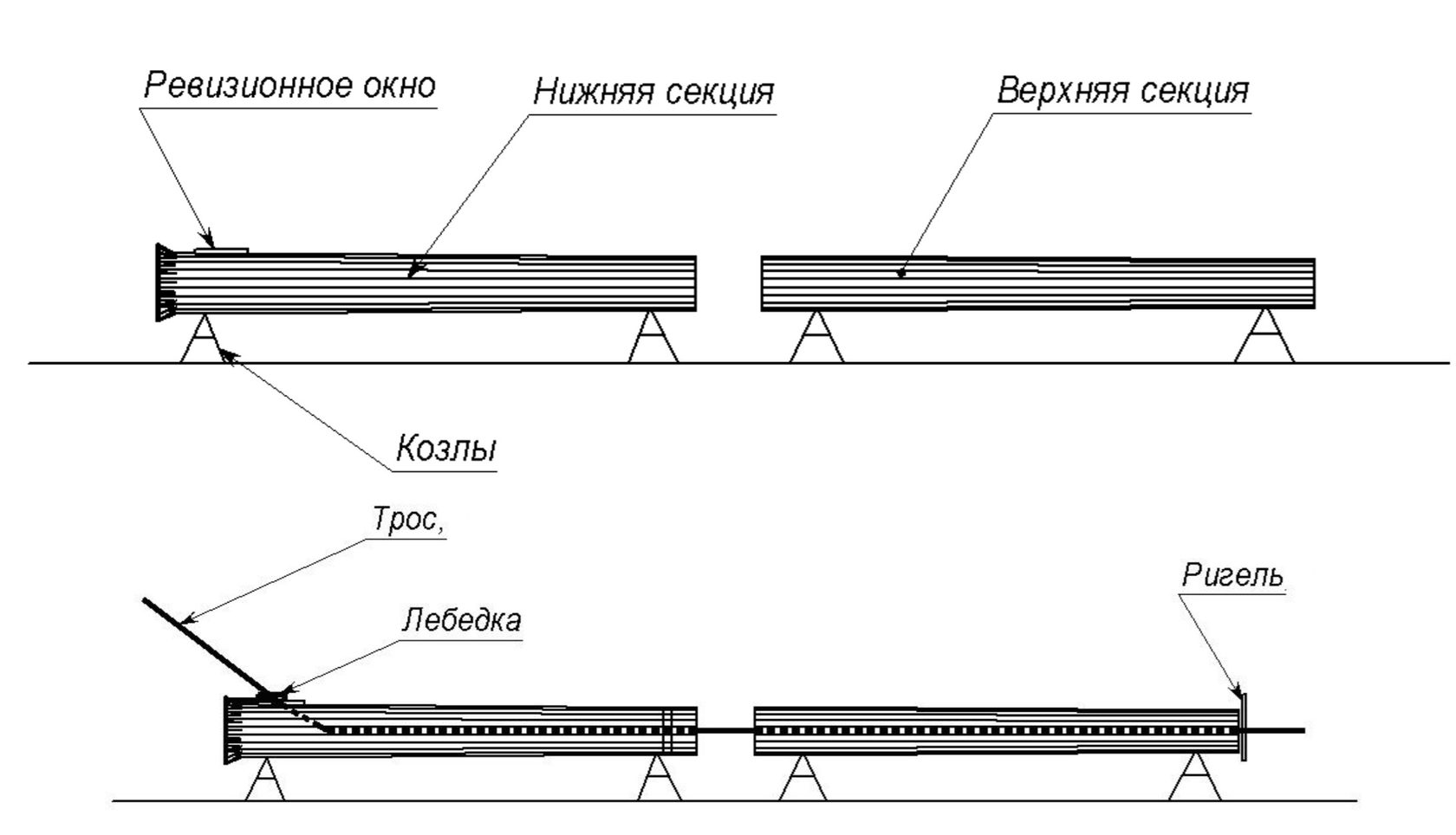

- Собрать секции мачты в горизонтальном положении.
- Закрепить ванты на якорях и оголовке мачты.
- Верхний блок полиспаста привязать к оголовку мачты, дополнить полиспаст грузовым канатом.

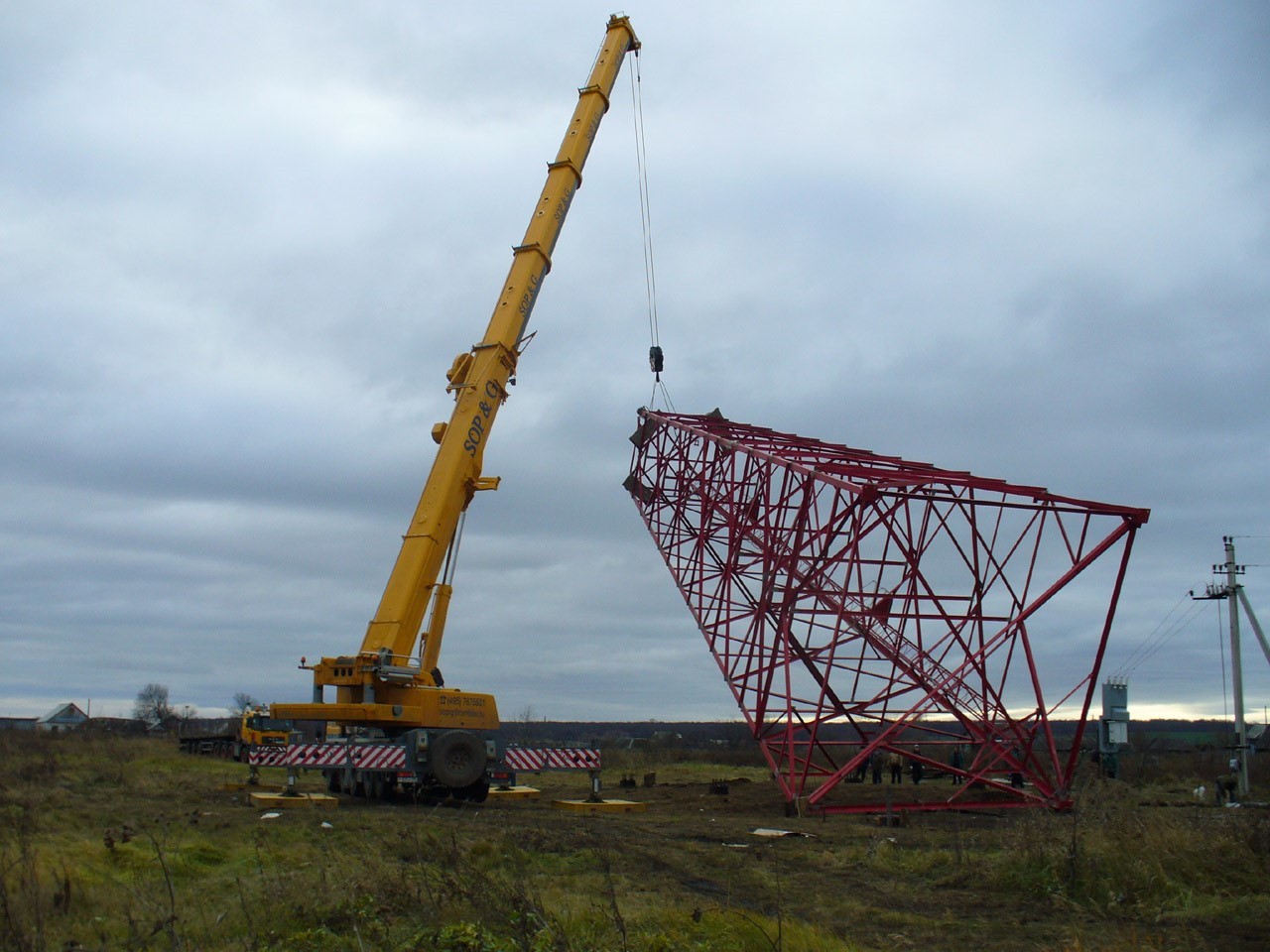

Строповать можно также за вершину и за точку от вершины на расстоянии 1/3 длины мачты. Непосредственно подъем осуществляют в 2 этапа:
- Сначала мачту поднимают до положения с углом наклона 70-75° к горизонту. При этом важно следить за прямолинейностью ствола. Для этого регулируют натяжение боковых оттяжек.
- Затем поднимают до вертикального положения, натягивая вручную трос оттяжки верхнего яруса на себя, чтобы погасить скорость движения из позиции равновесия в вертикальную.

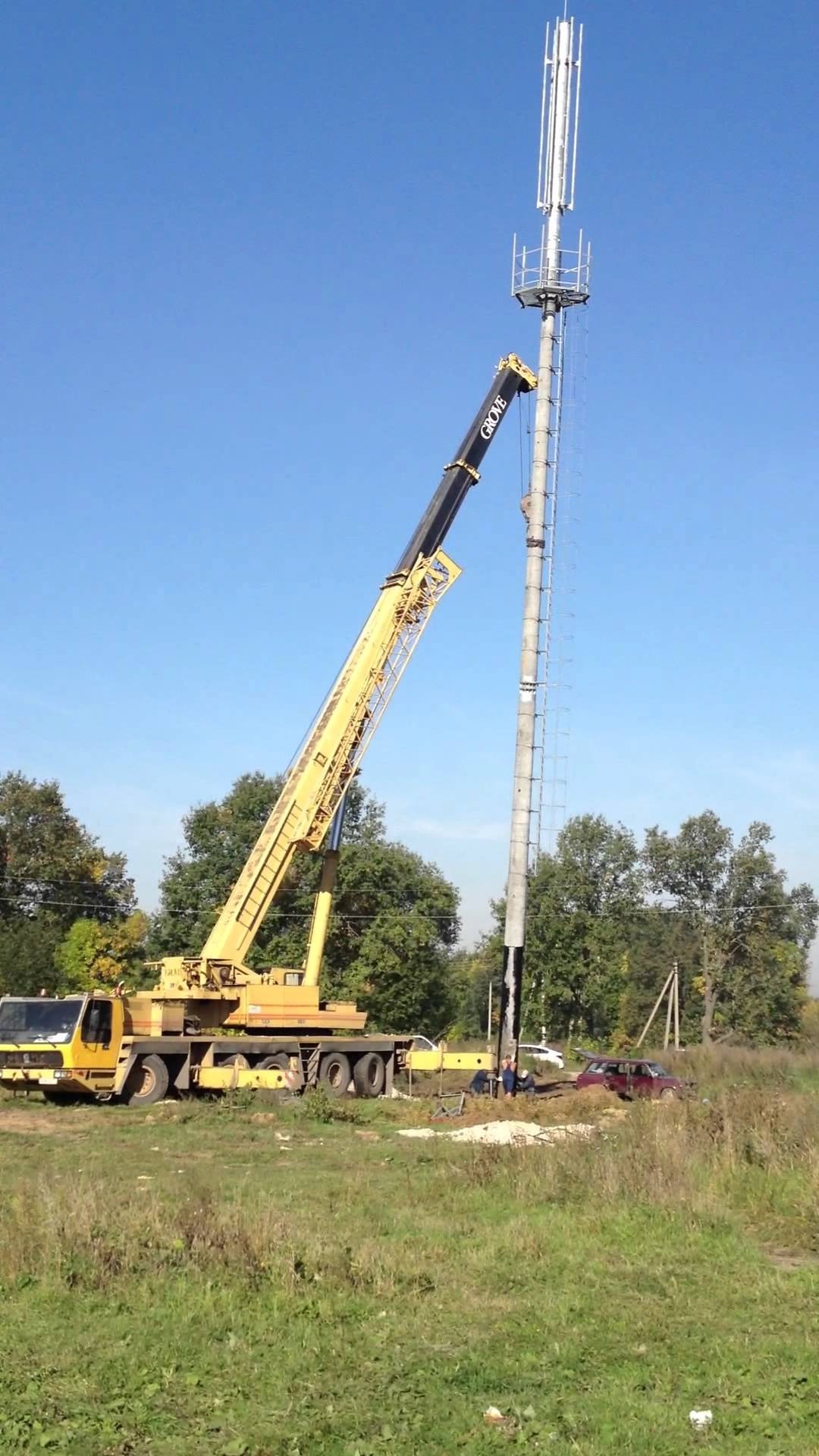

После поднятия в вертикальное положение конструкцию опускают на фундамент, фиксируют с помощью болтов. Затем оттяжки поочередно перецепляют со стрелы подъема на передний анкер, производят их натяжение и снимают мачту с крюка крана. При переносе оттяжек важно соблюдать очередность, отсоединяя следующую только после закрепления на анкере предыдущей. То же касается порядка натяжения оттяжек.
На следующий день выполняют контрольную проверку с замерами отклонений, после чего нижние болты немного подправляют и производят окончательную заливку. В конце на мачту можно навешивать все необходимое оборудование. Также при монтаже на верхнюю секцию обязательно устанавливается молниеотвод.
